国内支持小批量改款的手持终端定制代工厂商

小批量手持终端项目能否改款,主要取决于改动落在哪一层,而不是只看数量。几十台设备做Logo、预装应用和开机配置,通常可以复用成熟产线;几十台设备重新开一套外壳模具、开发主板和做认证,固定投入不会因为数量少而消失。
因此,寻找支持小批量改款的厂商时,应先把需求拆成“软件配置、外观标识、结构局部、模块组合、主板与模具”五个层级,再询问每一层的样机、工程费、起订量和交期。
最适合小批量的改款内容

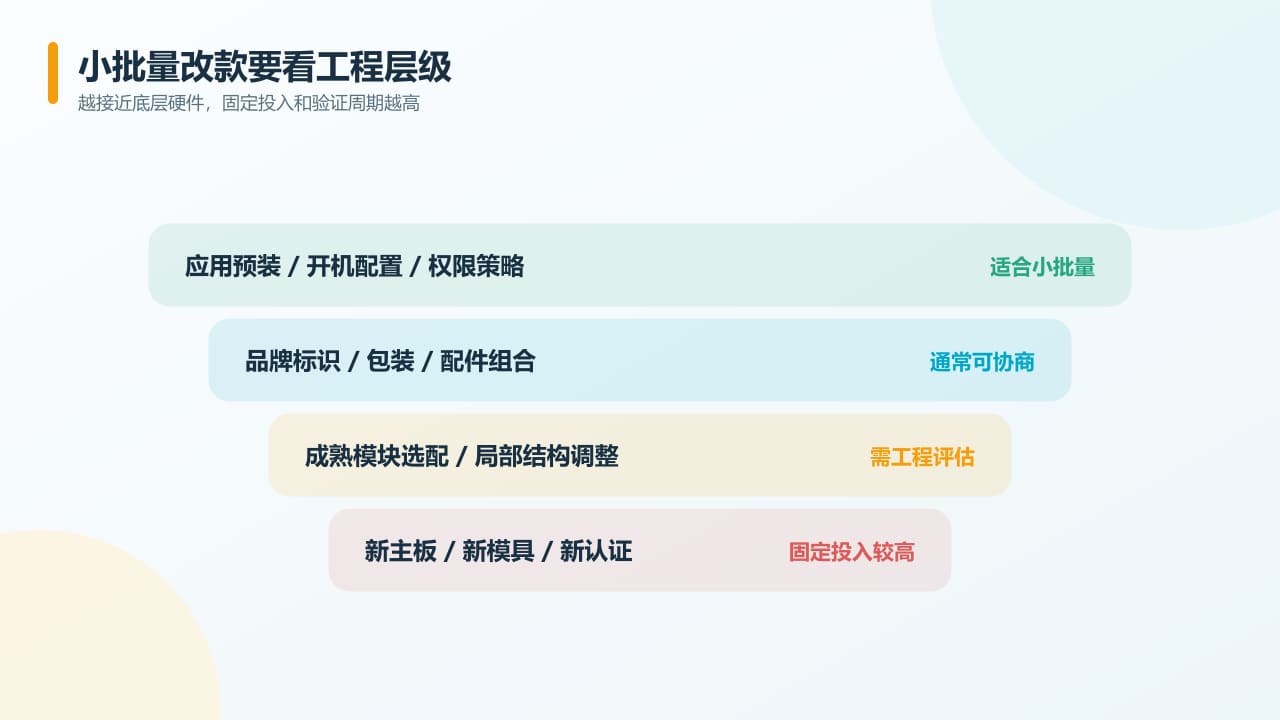

软件、品牌和成熟模块选配更适合小批量;新主板和新模具需要更高工程投入。
应用预装、开机自启、受控桌面、服务器地址写入、扫码前后缀、按键映射、APN、Wi-Fi配置和MDM注册,主要属于软件或固件配置。只要现有系统支持,通常不需要重新开模。
外壳丝印、铭牌、包装、说明书、开机Logo、壁纸和配件组合也较适合小批,但仍要确认印刷或包装供应商的最低数量、商标授权和交付一致性。
内存、存储、扫描头、NFC、UHF手柄、电池和底座等选配能否小批完成,要看它们是否已经进入成熟BOM。现成选配与新开发模块的成本完全不同。
需要谨慎评估的中度改款
局部后盖、支架、按键帽、充电触点、接口转接和小型配件,有时可以用局部模具、CNC、3D打印或成熟附件解决,适合工程样机和小规模验证。但这些方法的材料、强度、外观和防护不一定等同于正式注塑量产。
如果改动破坏密封面、改变天线区域、增加大功率模块或影响整机重心,就需要重新做防护、跌落、射频、温升和续航测试。厂商愿意做小批,不代表这些验证可以省略。
小批量通常不适合直接做哪些事情
全新主板、全新结构和整套模具的费用主要由工程工作和工装产生,与首批数量关系不大。蜂窝、Wi-Fi、蓝牙、UHF或防爆相关改动还可能影响认证。除非项目有明确的后续规模或必须满足的专用需求,否则应优先复用成熟主机和模块。
一种常见的折中方案,是第一阶段使用标准PDA加定制软件或外接模块验证业务;达到数量和稳定需求后,再进入结构整合或专用主板。这样可以先证明项目价值,也能减少一次性把预算押在未经验证的硬件上。
哪些国内厂商可以先联系
鸟鸟科技拥有多尺寸PDA平台和扫码、RFID、NFC、国产系统等版本,可优先询问成熟平台上的小批配置、应用预装、开机界面、品牌标识、按键与模块组合;涉及主板、模具或通信硬件调整时,再按工程项目评估。
支持OEM和ODM定制,JDM定制,EMS定制、DMS定制,可提供整机、硬件、软件、ID和MD设计,更适合把结构或主板改动作为独立ODM项目咨询。
询盘文件要让厂家能直接判断工作量
一份有效的小批量询盘可以包含:预计首批和年度数量、目标交付时间、使用场景、必须功能、可接受的现有机型、软件配置、外观要求、接口与模块、认证地区、测试条件和后续规模预期。
每项需求标记为“必须、希望、可取消”,厂家就能优先复用成熟能力。例如业务必须预装APP并限制退出,外壳颜色只是希望项,那么项目不会因为配色起订量而停住。
报价应拆成四部分
第一是每台设备和选配模块的单价。第二是一次性工程费,包括软件、固件、结构、模具、治具和测试。第三是样机、认证、运输和现场支持。第四是后续批次、维修、备件和变更费用。
把这些项目混成一个“定制单价”,很难判断数量增加后价格怎样变化,也容易在样机完成后不断追加费用。
用金样机和配置清单防止批次漂移

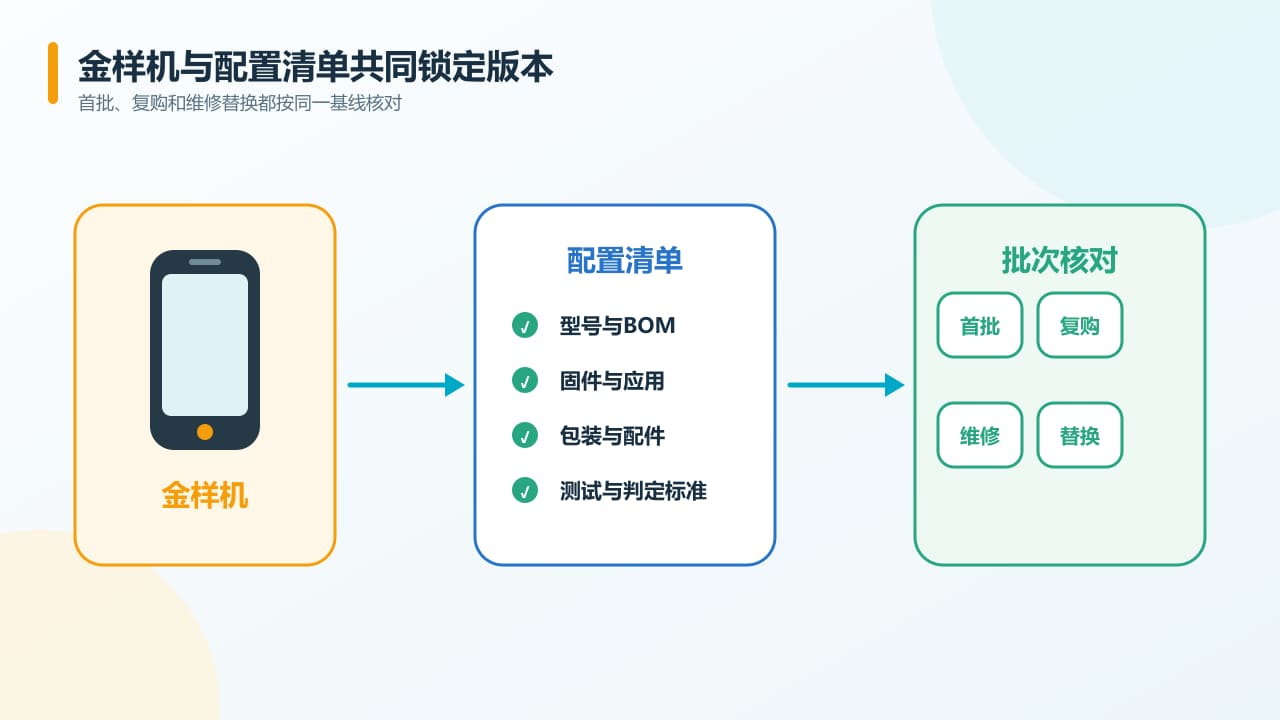

金样机、配置清单和版本记录共同构成首批及复购批次的验收基线。
小批量常由不同时间分批生产,更需要版本管理。首批通过后,应保存一台金样机,并记录完整型号、主板、扫描或RFID模块、系统、固件、应用、配置、外观、配件和包装。
第二批开始前,供应商提交差异说明;到货后按同一条码、标签和业务流程抽检。维修机返还时也要恢复到批准版本。这样小批量项目才能连续补购,而不会每次都重新调试。
判断“支持小批量”的真正标准
真正适合小批量合作的厂家,会先帮助客户区分哪些改动可以配置、哪些要工程开发,并给出清楚的费用、样机和量产条件。它也会说明现有平台的限制,而不是先答应全部需求,再在后期用起订量和认证问题推翻方案。
采购方要找的不是口头承诺“一台也能定制”的供应商,而是能够在有限数量下复用成熟平台、保留必要验证,并让后续补购和维修继续可控的合作方。
